Bauprojekt Bürgerhaus
Vom Kaufhaus zum „Bürgerhaus” – Auf dieser Seite werden wir Sie über den Bauverlauf und die notwendigen Einschränkungen informieren.
-
Umbau altes Kaufhaus zum Bürgerhaus - Übersicht:
Nach intensiven Phasen der Diskussion und der Planung startete der „Umbau altes Kaufhaus zum Bürgerhaus“ am 11.01.2021!
Zum Ablauf:
Zunächst wird in der Gasse östlich des Bürgerhauses der Kanal saniert. Wenn die Sanierung abgeschlossen ist, werden Schutzmaßnahmen für angrenzende Gebäude umgesetzt und mit dem Abbruch bis ins Erdgeschoss des alten Kaufhauses begonnen.
Einschränkungen:
Da die vor Ort tätigen Handwerker Lager- und Containerflächen benötigen, wird eine Teilfläche des Buttenmarktes, die Fläche zwischen Kaufhaus und Rathaus sowie eine Teilfläche des Marktplatzes als Baustelleneinrichtungsfläche herangezogen. Zu diesem Zweck wird zu unterschiedlichen Zeitpunkten ein Bauzaun um die benötigte Fläche errichtet und diese für die Öffentlichkeit gesperrt.
Die Parkplätze hinter dem Rathaus fallen dadurch weitestgehend weg. Bitte weichen Sie auf die Parkplätze in der Kirchgasse, im Bereich des Bleichrasen oder der Turnhouter Straße aus.
Erhalten bleibt:
Der behindertengerechte Zugang zum Rathaus und den Toiletten ist gewährleistet.
Ihre Anfragen im Zusammenhang mit der „Baumaßnahme Bürgerhaus“ nehmen wir gerne unter der E-Mail-Adresse „buergerhaus@hammelburg.de“ oder telefonisch unter 09732 902-354 entgegen.
LINK zum Plan Baustelleneinrichtung
Ansprechpartner für die Redaktionen:
Bürgermeisteramt
Am Marktplatz 1
97762 HammelburgText: Detlef Mohr, Heike Gnerlich
Neuigkeiten & Aktuelles - Baufortschritt
-
23.05.2023
Die Fenster nehmen langsam aber sicher ihre „finale Form“ an und die Fensterrahmen sind bereits größtenteils abgedichtet. Der Außenputz ist fertig und das Gerüst am neuen Bürgerhaus wird voraussichtlich nächste Woche abgebaut.
-
06.04.2023
Seit dem 6. März arbeiten die Handwerker wieder auf Hochtouren im Bürgerhaus. Gut voran geht es bei den Elektroinstallationsarbeiten; so wurden u.a. vom Dachgeschoss bis in den Keller bereits fünf bis sechs Kilometer Netzwerkkabel verlegt. Auch die Fensterrahmen sind bereits alle eingebaut und die Dämmarbeiten am Haus weitgehend abgeschlossen. Der Außenputz wird voraussichtlich in etwa vier Wochen fertig sein. Ende April soll auch der Blitzschutz installiert werden.
Weitere Informationen zum aktuellen Stand der Bauarbeiten gibt es hier: Neuer Schwung im Bürgerhaus (Saale-Zeitung 05.04.2023)
-
21.02.2023
In der ersten Märzwoche wird die Hammelburger Firma Eilingsfeld mit den Arbeiten für Elektroinstallation, Blitzschutz, Datennetz und Brandmeldeschutz im Bürgerhaus beginnen
Ursprünglich hatte ein anderes Unternehmen den Auftrag für diese Arbeiten erhalten, war aber nie erschienen, weshalb der Vertrag in beiderseitigem Einvernehmen gekündigt wurde. Aufgrund der deshalb verspäteten Elektroinstallation, von der weitere Gewerke abhängen, wird sich geplante Fertigstellung des Bürgerhauses voraussichtlich um mehrere Monate auf den Herbst 2023 verschieben.
-
TAG DER OFFENEN BÜRGERHAUSBAUSTELLE AM 26.11.2022
„Tag der offenen Bürgerhausbaustelle“ am 26. November 2022
Der Tag der offenen Bürgerhaus-Baustelle ist auf großes Publikumsinteresse gestoßen
Ca. 100 BesucherInnen nahmen an den drei Führungen - geführt von Stadtbaumeister Detlef Mohr und Architekt Roland Nörpel - durch das ganze Haus teil, die jeweils mit einer Einleitung von Bibliotheks-Leiterin Karin Wengerter begannen. Weitere etwa 400 Interessierte streiften auf eigene Faust durch das Gebäude und nutzten die Möglichkeit, das Gebäude zum ersten Mal von Innen zu besichtigen.
Überall im Haus wurden Grundrisse, Renderings, Fotos und Videos der Baustelle bzw. des Hauses präsentiert, damit sich jeder einen Eindruck vom zukünftigen Aussehen verschaffen konnte. So wurden auch alle Räume mit Schildern, was dann später dort zu finden ist, gekennzeichnet. Die Mitarbeiterinnen der Bauabteilung und der später im Bürgerhaus tätigen NutzerInnen waren vor Ort dabei, um unzählige „Fachfragen“ zum zukünftigen Bürgerhaus und der momentanen Baustelle zu beantworten.
Die Hauptattraktion für die meisten BesucherInnen war der geöffnete Durchgang vom Bürgerhaus in den Rathauskeller und das bereits vorhandene „Musterfenster“ in der ersten Etage. Alle zukünftigen Nutzer des Hauses (Stadtbibliothek/Tourist-Info/Frankens Saalestück/Kultur/Archiv/Registratur/vhs) waren außerdem mit Info- und Aktionsständen vertreten. In der zukünftigen Stadtbibliothek wurden unter anderem der 3 D Drucker und Plotter vorgeführt und die BesucherInnen konnten sich kleine Geschenkpäckchen ausdrucken lassen.
Außerdem gab es Pinnwände mit Ideenzetteln, auf die die BesucherInnen ihre Ideen, Meinungen und Anregungen zum Bürgerhaus aufschreiben konnten. Viele Gäste waren sehr positiv überrascht von der tatsächlichen Größe und den Dimensionen, die sie von außen nicht erwartet hätten. Mehrfach wurde u.a. auch der Wunsch genannt, im zukünftigen Bürgerhaus Lesungen, Filmvorführungen, Theateraufführungen, Konzerte, Ausstellungen und viele weitere kulturelle Veranstaltungen durchzuführen.
Die Stadt Hammelburg ist insgesamt sehr zufrieden mit der Durchführung und dem regen Interesse an der Veranstaltung und bedankt sich bei allen Akteuren.
-
21.07.2022
Der Heizungs- und Innenausbau gehen voran, der Aufzug wurde bereits vorzeitig eingebaut und in Kürze wird auch die komplette Elektroinstallation verlegt. Der unterirdische Durchgang zwischen Bürger- und Rathaus wurde abgedichtet und gedämmt.
Ausführliche Informationen zu den außergewöhnlichen Fenstern – die momentan noch scheinbar aus den Rahmen fallen und viele Fragen aufwerfen – gibt es hier zu lesen: Fenster fallen aus dem Rahmen (Mainpost 18.07.2022)
-
17.05.2022
Der Innenausbau des Bürgerhauses hat begonnen. Die Trockenbauarbeiten gehen zügig voran und die ersten Wände wurden bereits eingezogen.
An der Nordfassade (Marktplatzseite) werden seit gestern die Betonwerksteinrahmen eingesetzt.
-
11.04.2022
Die Dachdeckerabeiten am Bürgerhaus gehen erkennbar voran und es ist bereits ein Großteil der neuen Dacheindeckung sichtbar.
Und auch an der Nordfasssade des Hauses (Richtung Marktplatz) gibt es einen neuen Blickfang. Dort wurde am 7. April ein W-Fenster-Rahmen aus Holz als „Musterfenster“ montiert
-
28.02.2022
Am 24. Januar starteten die Zimmerer der Zimmerei Rehwald mit den Arbeiten im Dachstuhl, einer ganz besonderen Konstruktion aus Stahl und Holz, die ganz ohne Stützen auskommt. Am 11. Februar fand bereits das Richtfest statt und – wenn alles planmäßig läuft – wird das Dach Mitte April fertig sein.
-
20.01.2022
In der zweiten Januarwoche wurden - nach der Weihnachts- bzw. Winterferienpause - die Arbeiten am Bürgerhaus wieder aufgenommen.
Die Zimmerer starten in den nächsten Tagen mit den Arbeiten im Dachstuhl, einer besonderen Konstruktion aus Stahl und Holz, die ganz ohne Stützen auskommt. Die ersten Bauteile wurden bereits geliefert. Gleichzeitig wird auch mit der Betonsanierung am unterirdischen Durchgang zwischen Bürgerhaus und Rathaus begonnen.
-
16.12.2021
-
25.11.2021

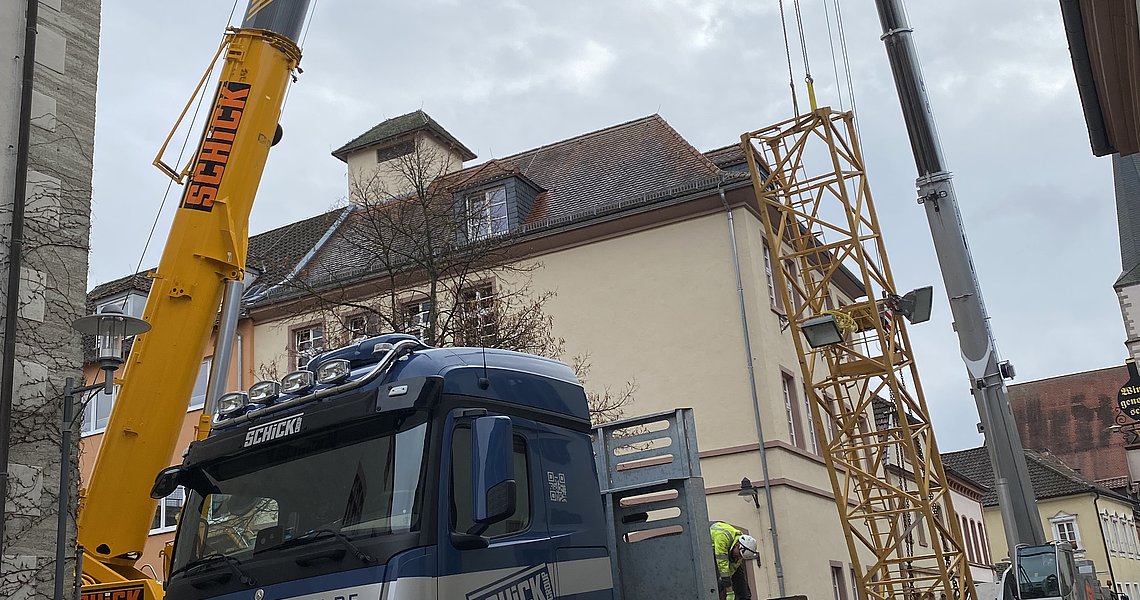

Die Rohbauarbeiten des Bürgerhauses sind nun abgeschlossen und der riesige Kran auf dem Buttenmarkt wird voraussichtlich in der ersten Dezemberwoche abgebaut.
-
24.09.2021

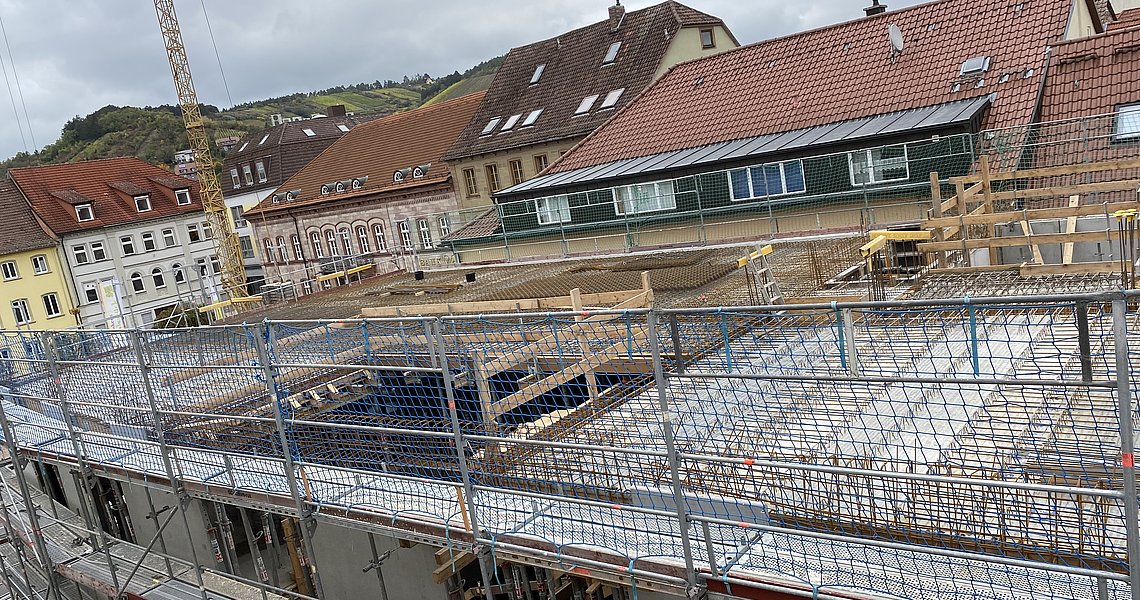

Die Rohbauarbeiten sind in vollem Gange und das neue Bürgerhaus gewinnt momentan täglich an Höhe. Am 23. September wurden bereits die Deckenelemente des 1. Obergeschosses aufgelegt. Der Abschluss der Rohbauarbeiten ist bis Ende Oktober 2021 vorgesehen, danach beginnt die Aufrichtung des Dachstuhls mit Dacheindeckung. Bis etwa Mitte Dezember sollen die Dachdeckerarbeiten abgeschlossen sein, sodass je nach Wetterlage mit dem Innenausbau, dem Einbau der Fenster etc. und den Fassadenarbeiten begonnen werden kann.
-
26.08.2021
Das Bürgerhaus gewinnt langsam aber sicher an Höhe und das Erdgeschoss nimmt Formen an. Am 10. August wurde mit der Montage der Fertigteilwände begonnen, mittlerweile sind alle Fertigteilwände gestellt. Im linken Bereich (an Buttenmarkt angrenzend) wurde der Versatz beseitigt und die Decke betoniert. Sobald die Untersätze und Stützen betoniert sind, können die Deckenelemente aufgelegt werden.
Beim Übergang zum Rathaus wurden bereits die Außenwände betoniert, die Decke wird momentan geschalt. In der Kellerwand des Rathauses wurde der geplante Durchbruch zum Bürgerhauskeller durch die ca. 1,6 m dicke Schildwand durch Sägeverfahren hergestellt. Ausgesteift wird dieser durch einen bogenförmigen Metallrahmen.
Bis Endes des Jahres sollen - wie angestrebt - die Rohbauarbeiten inklusive Dacheindeckung abgeschlossen sein.
-
12.07.2021

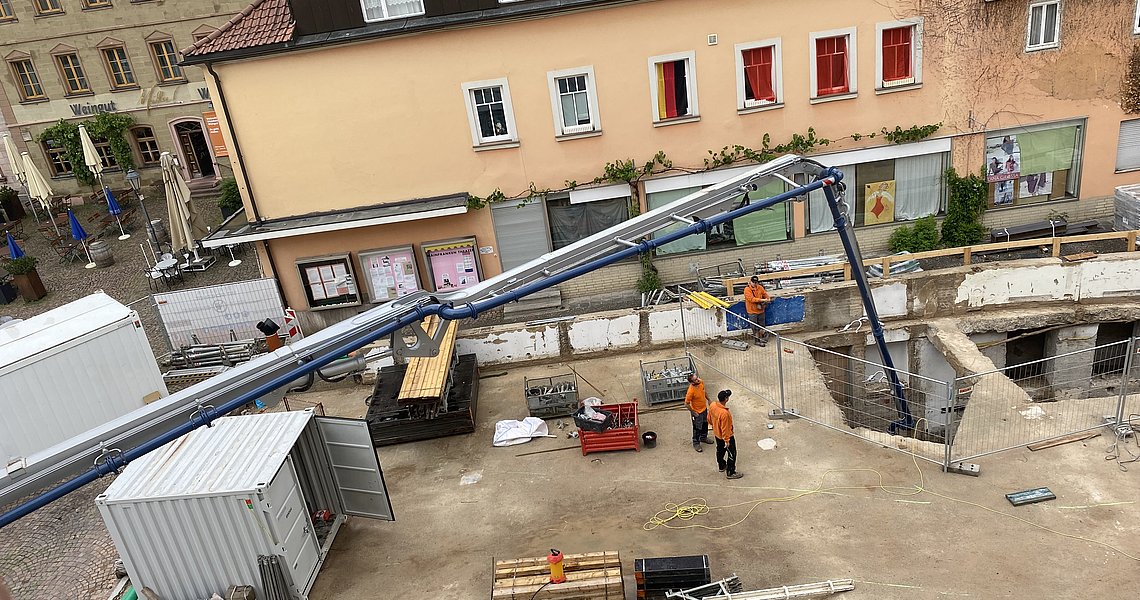

Seit Mitte Juni prägt vor allem ein riesiger Kran, der auf dem Buttenmarkt aufgestellt wurde, das Erscheinungsbild der Baustelle. Aber auch hinter den Bauzäunen passiert eine Menge. Im Keller des Gebäudes wird momentan eine neue Bodenplatte mit Aufzugunterfahrt betoniert. Daher stehen unüberseh- und unüberhörbar derzeit ein Betonmischauto und eine Betonpumpe vor dem Rathaus auf dem Marktplatz.
Zwischen dem Bürgerhaus und dem Rathaus wurde ein Verbau errichtet, um die beiden Keller mit einem Übergang verbinden zu können. Im Laufe des Monats wird deshalb in der ca. 1.2 m dicke Schildwand (Kellerwand) des Rathauses eine Öffnung mit Seilschneideverfahren entstehen.
-
05.05.2021
In den letzten Wochen ging es mit den Abrissarbeiten rasant voran. In der letzten Aprilwoche war das Gebäude bereits zu 50% abgebrochen und voraussichtlich Mitte Mai werden die vorgesehenen Abbrucharbeiten abgeschlossen sein. Sobald der Abbruch beendet und das Baufeld geräumt ist, soll mit dem Teilneubau des Gebäudes begonnen werden. Dann wird unter anderem auch ein großer Kran, der am Buttenmarkt aufgestellt wird, erst einmal unverkennbar die Baustelle prägen.
Auch wenn das Projekt dem Zeitplan momentan etwa vier Wochen hinterherhinkt stehen die Chancen gut, dass der Gebäuderohbau des neuen Bürgerhauses wie vorgesehen bis Ende des Jahres fertiggestellt sein wird.
-
10.03.2021
Beim Umbau des Bürgerhauses laufen zurzeit die Abbrucharbeiten. Im Inneren des Bürgerhauses werden unterschiedlichste Baustoffe ordentlich voneinander getrennt und in verschiedene Container zur Entsorgung bzw. zum Recycling verfrachtet. In der zweiten Märzhälfte soll dann nach Entkernung des Gebäudes mit dem geplanten Rückbau begonnen werden. Hierbei wird das Gebäude vom Dach her bis auf zwei Mauern bis Erdgeschoss und die Decke über dem Kellergeschoss sowie der Keller selbst abgebrochen.
Nach bisheriger Planung sollen die Rohbauarbeiten inkl. Dacheindeckung bis Jahresende abgeschlossen sein.
